活塞壓縮機整機的安裝包括以下幾個方面。
1)起吊。整機起吊,首先找準重心,其次穿好橡膠管套著的鋼絲繩。試吊三次后,正式徐徐起吊;放置就位時,對準地腳螺栓、放好調整墊鐵,緩慢地、平穩地落地。對于無基礎壓縮機(見圖5-5)的放置,必須保證機組底座下的減振器應平衡地同時落地。

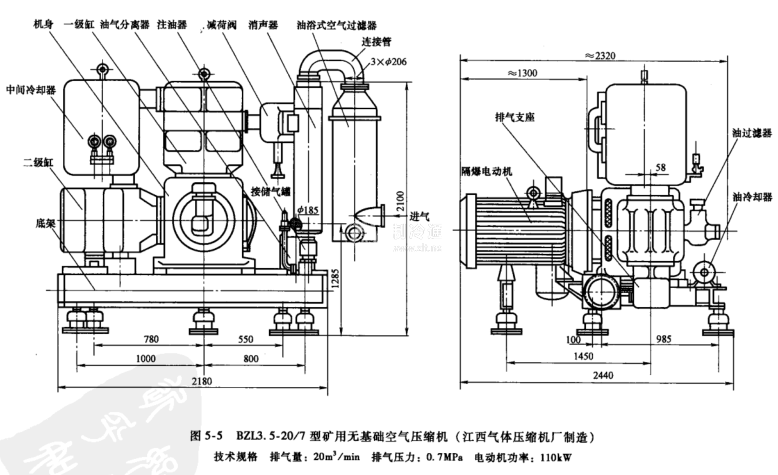

圖5-5為BZ3.5-20/7型礦用無基礎空氣壓縮機,外形尺寸為2440mm×2180mm×2100mm,主機重量為5t,驅動機型號為JB0315M-6、980r/min、110kW。
該產品的詳細型號、技術參數及生產廠家見第3章3-26問答。

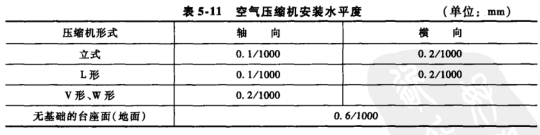

2)就位找水平。空氣壓縮機的安裝水平度見表5-11。
3)地腳灌漿。地腳用膨張水泥澆灌,其安裝程序如下:
①把清洗好的機身墊鐵放在現場空地上,起吊對準地腳螺栓,并將地腳螺栓懸掛在機身上,旋緊螺母,平穩地放在墊鐵上,粗調水平。
②澆灌膨脹水泥混凝土,搗實,澆灌后的地腳孔混凝土上表面應略高于墊鐵座的底平面。
③根據澆灌地腳螺孔混凝土時所作試塊的檢驗結果,在達到要求強度后,即可緊固地腳螺栓,進行精調水平。
由于膨脹水泥混凝土早期強度高,第一組試塊可在澆灌后48h進行檢驗;一般情況下,在澆灌72h后達到預期強度,故第二組試塊可在72h后進行檢驗;第三組試塊的檢驗視第二組試塊的結果而定。
石背礬土膨脹水泥混凝土的配比為:石膏礬土膨脹水泥:砂子:碎石:水=8:12:25:5.石膏礬土膨脹水泥為500#,碎石粒度為10~15mm,砂子為中砂,加水量要嚴格控制。
