B.電氣線路敷設要求:

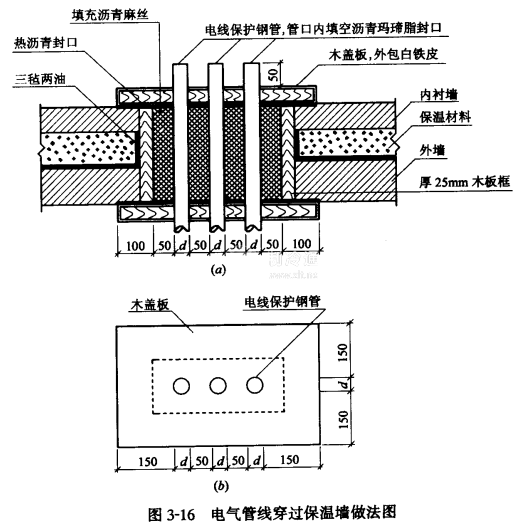

a.電氣線路穿越隔熱層時,必須采取可靠的防火和防止冷橋的措施,宜集中敷設,在冷間保溫墻上應盡量少留洞,最好集中留洞,因此主庫動力、照明、控制線路集中畫在一張圖上。電氣管線穿保溫墻做法如圖3-16所示。設計者首先將要穿越隔熱層的鋼管按圖中間隔尺寸排列好,確定墻洞尺寸和位置資料提交建筑專業。建筑專業根據電氣專業提供的墻洞尺寸和位置,在墻洞上做過梁,洞內做一木盒,木盒外殼與保溫材料接觸處做三氈兩油防潮層,待電氣管線安裝完畢后,用瀝青麻絲將木盒內空隙填充嵌實,然后用熱瀝青封口,將木蓋板封住洞口。電線、電纜保護鋼管在冷間內的一端,伸出墻面50mm為宜,管口內用瀝青瑪啼脂封口,因?yàn)槔溟g內電線、電纜為明敷設。

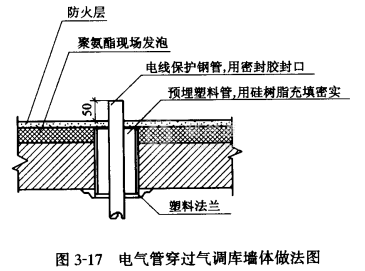

b.當電氣線路穿過氣調庫的墻或頂板時,除要求采取防火措施和防止產生冷橋外,還要求作氣密處理。電氣管線穿過氣調庫的墻或頂板做法如圖3-17所示。首先預埋好塑料套管,套管外側與墻洞的空隙處和聚氨醋發泡密封。塑料套管內徑的選擇,以電氣管穿過塑料套管后,套管內尚有6mm以上的空間確定其內徑。待電氣管線安裝完畢后,用硅樹脂將套管內空隙填充嵌實,然后套管在墻外側一端上塑料法蘭。電氣管在庫內側用密封膠封口。
c.裝稻殼的閣樓中不得安裝電氣設備和敷設電氣線路。
d.電氣線路在冷間敷設時應盡量減少接頭,必要的接頭,應采用密封的接線盒。
e.冷間內電氣線路宜明敷設。庫溫0℃及以上的冷間允許電線電纜穿焊接鋼管(SC)明敷設,但是接頭處一定要密封好,以不進水汽為原則。溫庫0℃以下的冷間電線電纜一律明敷布線,電線電纜明敷用電纜卡固定墻上或頂棚下,每一固定點間距不大于30mm,或采用沒蓋板的線槽、木條板明槽。線槽、木條板固定點間距不大于1.5m。
f.冷庫門和冷間內地面內的防凍電熱線的電壓不宜超過36V,以保證人身安全,嚴禁電熱線穿過建筑物的隔熱層。
