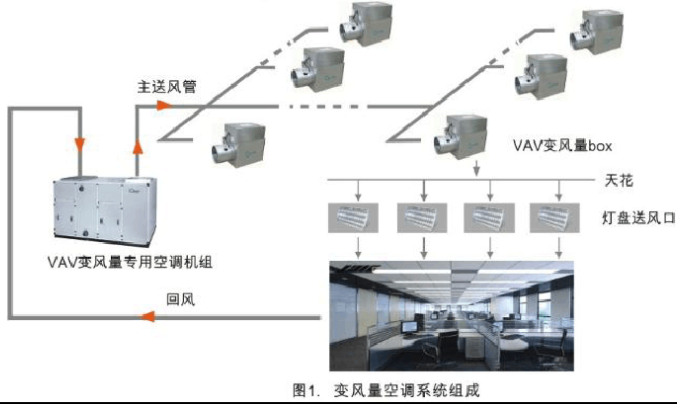

1.試運行與調試前檢查
(1)空調系統上的全部閥門靈活開啟。
(2)清理機組及風管內的雜物,保證風管的通暢。
(3)檢查變風量末端裝置的各控制線是否連接可靠.變風量末端裝置與風口的軟管連接是否嚴密。
(4)空調箱冷熱源供應正常。
2.試運行與調試步驟
(1)逐臺開啟變風量末端裝置,校驗調節器及檢測儀表性能。
(2)開啟空調箱風機及該空調箱所在系統全部變風最末端裝置,校驗自控系統及檢測儀表聯動性能。
(3)所有的空調風閥置于自動位置,接通空調箱冷熱源。
(4)每個房間設定合理的溫度值,使變風量末端裝置的風閥處在中間開啟狀態。
(5)按《通風與空調工程施工規范》(GB 50738-2011)第16.3.4條的要求進行系統風量的調整,確保空調箱送至變風量末端各支管風量的平衡及回風量與新風量的平衡。
(6)測定與調整空調箱的性能參數及控制參數,確保風管系統的控制靜壓合理。
