1、一般立式冷凝器安裝于混凝土的水池上,可以分為單臺或多臺安裝。立式冷凝器安裝在澆筑的鋼筋混凝土集水池頂部時,可以在預埋螺栓的位置預埋套管,等吊裝冷凝器后.將地腳螺栓與墊圈穿人套管中以防止預埋的螺栓與冷凝器底座螺孔偏差過大而影響安裝。

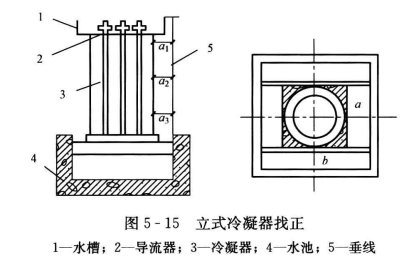

2、立式冷凝器找正方法,如圖5-15所示。測量上、中、下三點,a、b位置各測一次,a1、a2、a3的值差不大于1/1000。
3、冷凝器找平找正后,再擰緊螺帽定位。
4、立式冷凝器安裝于集水池頂?shù)墓ぷ咒摶蛘卟垆撋蠒r,先將工字鋼或者槽鋼與集水池頂預埋的螺栓固定在一起,然后將冷凝器吊裝安放于工字鋼或槽鋼上。
5、立式冷凝器安裝于集水池頂部鋼板上時,鋼板與鋼筋混凝土池頂?shù)匿摻顟敽附釉谝黄稹0惭b冷凝器時,先按冷凝器底座螺孔位置,將工字鋼或者槽鋼置于預埋的鋼板上。等冷凝器找平找正后,將工字鋼或者槽鋼與預埋的鋼板焊牢。
6、在焊接冷凝器的平臺與鋼梯時,應當注意不能損傷冷凝器本體。焊接后要檢驗有無損傷的現(xiàn)象。
